Vorgehensweise

Auf dieser Seite finden Sie einen typischen Verfahrensablauf dargestellt. Die wichtigsten Schritte werden kurz beschrieben und durch die entsprechenden Programmdialoge illustriert.

A. Anlegen eines neuen Projektes

Schritt A-1:

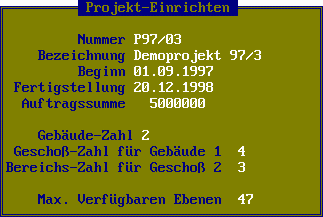

Projekt einrichten

Raumstruktur des Projektes:
Gebäude, Geschosse, Bereiche

Schritt A-2:

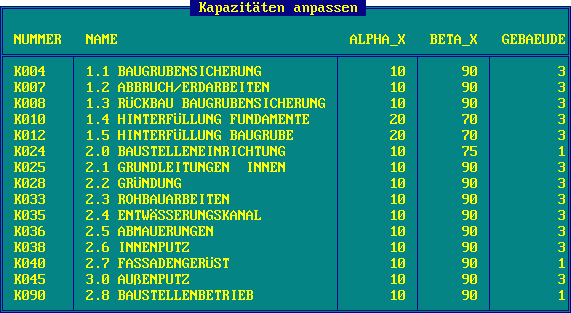

Übernahme/Änderung der Kapazitätsstruktur

Vorgabewerte für Kapazitäten:
Kurvenparameter und Tiefengliederung

Schritt A-3:

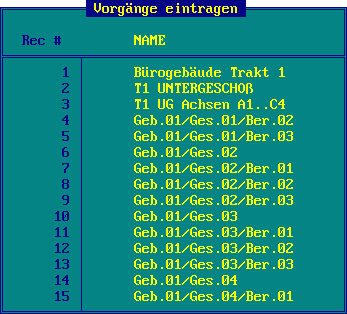

Vorgänge eintragen

Standardbezeichnungen der Raumgliederung mit projektbezogenem Klartext versehen
B. Ablaufplanung einer Kapazität

Schritt B-1:

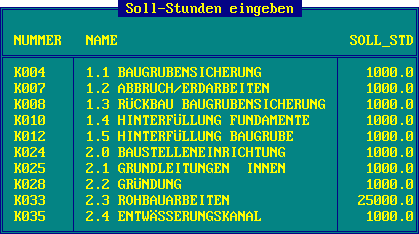

Sollstundenerfassung/ -verteilung

Eingabe der Gesamtsollstunden für jede Kapazität

Schritt B-2:

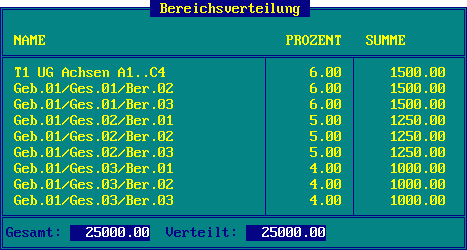

Bereichsverteilung

Anpassung der Verteilung auf die Raumbereiche
(nicht dargestellt ist die Verteilung auf Teilvorgänge)

Schritt B-3:

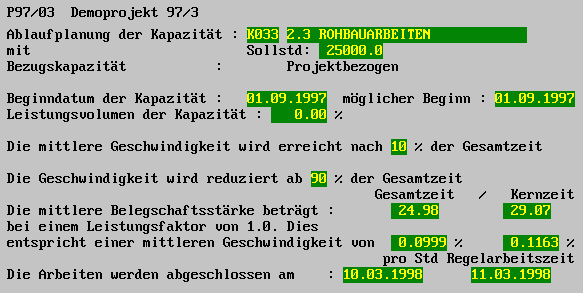

Soll-Ablaufparameter festlegen

Die Parameter bestimmen Form und Lage der S-Kurve

Schritt B-4:

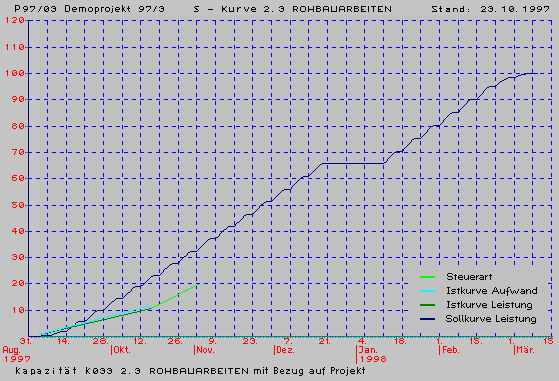

S-Kurve anzeigen

S-Kurve für Kapazität "Rohbauarbeiten"
Bei Ausfallzeiten (z.B. Wochenende, Winterpause) horizontaler Kurvenverlauf

Schritt B-5:

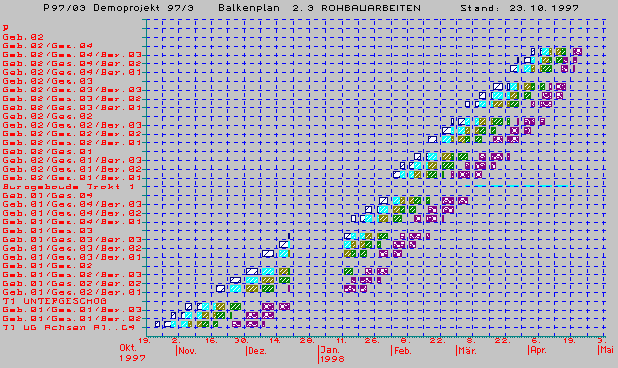

Balkenplan

C. Leistungs-/Isterfassung und Steuerung

Schritt C-1:

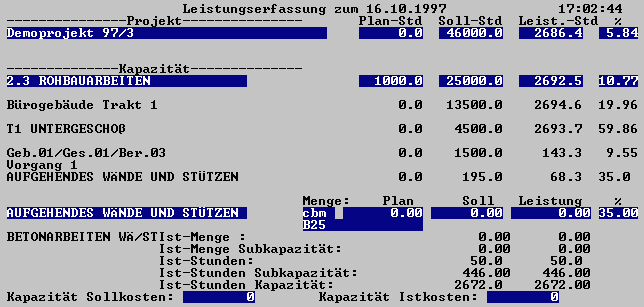

Leistungs- und Aufwandserfassung

Aufwandserfassung nur bei gewünschtem Soll-Ist-Vergleich

Schritt C-2:

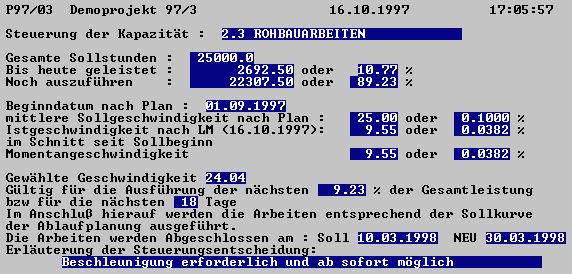

Steuerung

Aktueller Kapazitätsstatus, Terminprognose, Steuerungsentscheidung

Schritt C-3:
S-Kurve anzeigen

Aktualisierte S-Kurve mit grafischem SOLL-IST-Vergleich

  Entwurf und Erstellung:
site://star © Reinhard Kranz, November 1997
URL:  http://www.iiv.de/inning/firmen/project/ablauf.htm
